项目名称:无锡焦化厂东厂区调查及风险评估、技术方案、施工组织设计信息公示
完成时间:2019年10月 浏览:10342次

项目概述:

无锡焦化厂东厂区调查及风险评估报告

无锡焦化厂东厂区地块,东厂区地块位于无锡焦化厂东半部分,大致为新厂区范围,占地面积约98377m2该区域的主要生产单元为堆煤区、储煤区、鼓风工段、磷铵工段、办公室、粗苯工段、脱硫工段、循环水站和滤料堆积区等。

本次调查结合拆除进度分二批次进行,调查范围内共设立62个土壤采样点,采集了211个土壤样品;设置了14个地下水采样点,采集了14组地下水样品。在场地范围内设置了5个土工样品采样点,对土壤理化性质进行了分析,此外在场地外设置了2个对照点。

土壤样品检测结果表明,本场地存在重金属、苯酚类、单环芳烃、多环芳烃、酞酸酯类、卤代芳烃等多种因子的检出;从超标情况看,部分因子检出浓度超过了《土壤环境质量建设用地土壤污染风险管控标准(试行)》的相应筛选值,其中,铊、砷、铅、苯、苯并(a)蒽、苯并(b)荧蒽、苯并(a)芘、茚并(1,2,3-cd)芘、二苯并(a,h)蒽、二苯并呋喃等9种因子超过了第一类用地筛选值,需要进行风险评估;超标深度最深至地下4.5m

根据无锡焦化厂所在地水功能区规划,本场地周围水体的目标水质为IV水质,并且不作为饮用水使用。地下水检测结果表明,本项目场地地下水为III~V类水质;V类水质的监测井有5口,影响水质主要有镍、挥发性酚类、氨氮、氰化物、氯化物、硫酸盐等;另外有总石油烃、多环芳烃类等多种因子检出,根据HERA按照风险可接受水平计算的筛选值进行评价,上述检出因子未超过相应筛选值,无需进行风险评估。

根据风险评估结果,本场地未来使用阶段用地情景下土壤存在重金属砷、铅,苯、苯并(a)芘、苯并(b)荧蒽、苯并(a)蒽、二苯并(a,h)蒽、茚并(1,2,3-cd)芘以及二苯并呋喃等超过了可接受风险水平,需要进行风险管控。

按照建议的风险控制值,划定本场地的风险管控范围图,第一类用地情景下估算的总修复方量约27608.97 m3


无锡焦化厂东厂区土壤修复技术方案简介

无锡焦化厂东厂区地块,东厂区地块位于无锡焦化厂东半部分,大致为新厂区范围,占地面积约98377m2,根据调查报告的风险评估结果,得出该场地土壤的风险控制值如下表1所示。

表1土壤污染物风险控制值

编号

污染物

风险评估计算值(mg/kg

第一类用地筛选值(mg/kg

第一类用地管制值(mg/kg

修复目标值确定(mg/kg

1

0.77

20

120

20

2

390

400

800

400

3

0.64

1

10

1

4

苯并(a)

8.23

5.5

55

8.23

5

苯并(b)荧蒽

8.37

5.5

55

8.37

6

苯并(a)

0.838

0.55

5.5

0.838

7

茚并(1,2,3-cd)

8.38

5.5

55

8.38

8

二苯并(a,h)

0.838

0.55

5.5

0.838

9

二苯并呋喃

34.2

-

-

34.2

综合考虑场地污染情况、修复工期及成本,建议本项目采用以下修复技术对场地内的污染土壤进行处置:

Ø  对于砷和铅等重金属污染土壤,建议采用固化/稳定化技术进行修复;

Ø  对于多环芳烃类和二苯并呋喃污染的土壤,建议采用异位热脱附技术进行处置;

Ø  对于苯污染土壤,建议采用常温热解析技术进行处置;

对于重金属和有机物复合污染土壤,建议先进行异位热脱附处置,然后进行固化/稳定化处置。

通过技术筛选确定了适用于本场地污染土壤的修复技术,本场地重金属污染土壤方量共约21028m3,该部分污染土壤采用固化/稳定化技术处置;多环芳烃和二苯并呋喃污染土壤方量共约7132.25m3,该部分污染土壤采用异位热脱附技术处置;苯污染土壤方量约2407.16m3,该部分污染土壤采用常温热解析技术处置。


无锡焦化厂东厂区施工组织设计简介

无锡焦化厂东厂区地块,东厂区地块位于无锡焦化厂东半部分,大致为新厂区范围,占地面积约98377m2,该区域的主要生产单元为堆煤区、储煤区、鼓风工段、磷铵工段、办公室、粗苯工段、脱硫工段、循环水站和滤料堆积区等。

按照建议的风险控制值,划定本场地的风险管控范围图,第一类用地情景下估算的总修复方量约27608.97 m3

通过技术筛选确定了适用于本场地污染土壤的修复技术,本场地重金属污染土壤方量共约21028m3,该部分污染土壤采用固化/稳定化技术处置;多环芳烃和二苯并呋喃污染土壤方量共约7132.25m3,该部分污染土壤采用异位热脱附技术处置;苯污染土壤方量约2407.16m3,该部分污染土壤采用常温热解析技术处置。

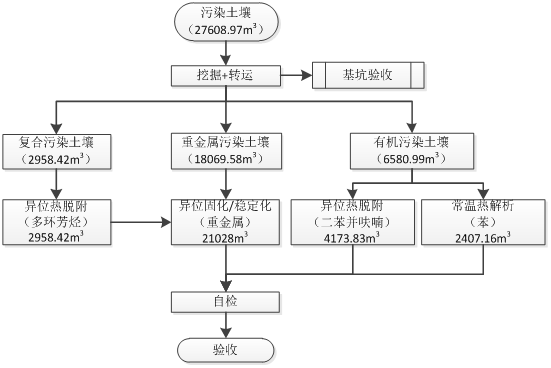

无锡焦化厂退役场地东厂区地块修复技术路线如下图1所示:


图1技术路线图

无锡焦化厂东厂区地块修复工期目标为:300日历天。根据场地的工程特点和工程量,确定各个阶段的主要任务,实施流程如下图2所示。

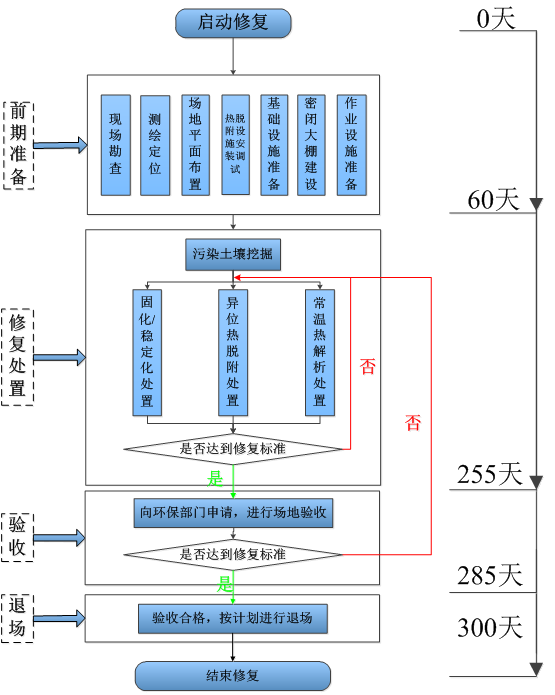

图2施工任务流程图


相关图片
